CIDO Šentjur – Center za institucionalno domsko oskrbo Šentjur

Pristni odnosi, skrb in spoštovanje do starejših niso le naša dolžnost, temveč naša čast in poslanstvo. Vsak korak, ki ga naredimo, je korak bližje skupnosti, kjer se človek počuti doma.

Suzana Koštomaj, direktorica

V Domu starejših Šentjur smo se zaradi izrazite prostorske stiske in velikih potreb v skupnosti odločili pristopiti k izgradnji nove bivalne enote – Centra za institucionalno domsko oskrbo Šentjur (CIDO Šentjur). Prizidek je zagotovil 24 novih enoposteljnih mest za osebe, starejše od 65 let, ter omogočil sodobne, prijazne in funkcionalne prostore za kakovostno bivanje.

Projekt je bil del Mehanizma za okrevanje in odpornost, vrednost sofinanciranja je znašala 2.796.664,81 € (2023 – 2026), sredstva pa so zagotavljale Republika Slovenija, Ministrstvo za solidarno prihodnost in Evropska unija – NextGenerationEU. Občina Šentjur je prispevala sredstva za opremo ter zagotovila zemljišče.

Potek gradnje:

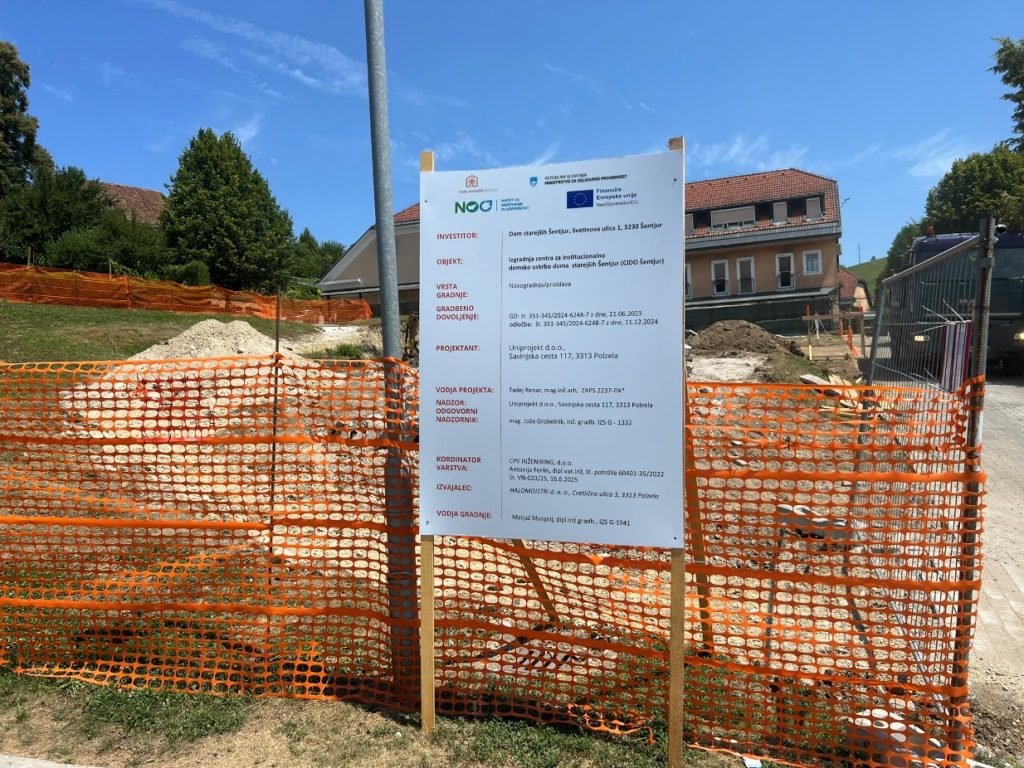

  • 16. junij 2025 – podpis pogodbe in začetek izvajanja.
  • 23. junij 2025 – ureditev gradbišča in izvedba začetnih pripravljalnih del.

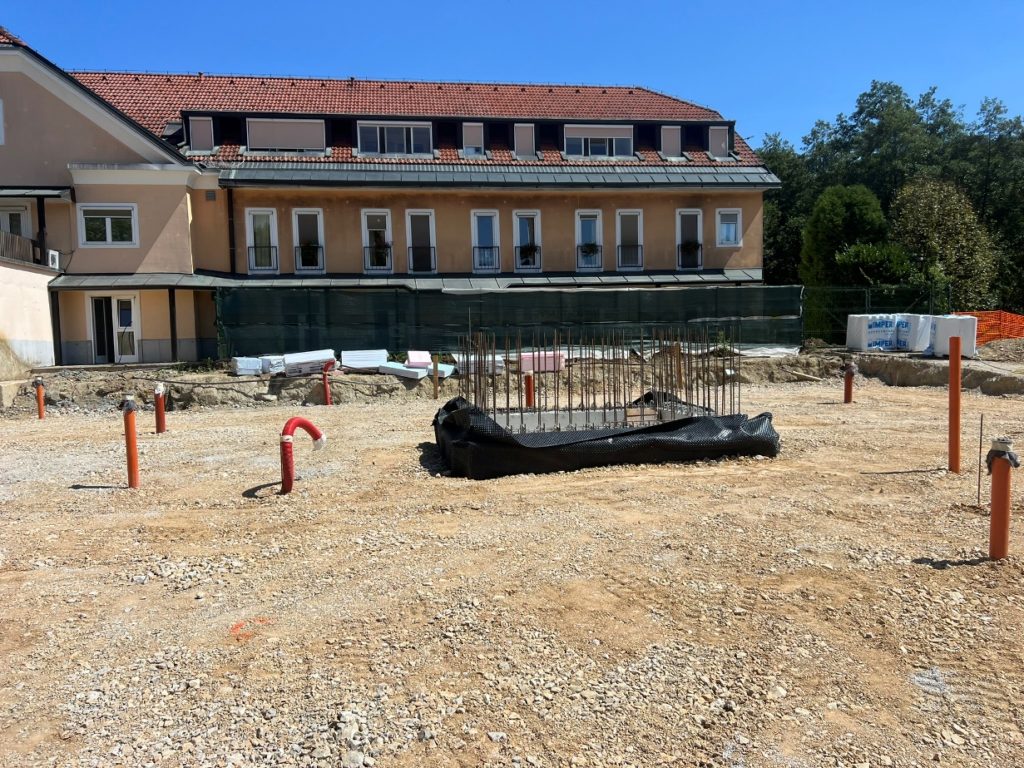

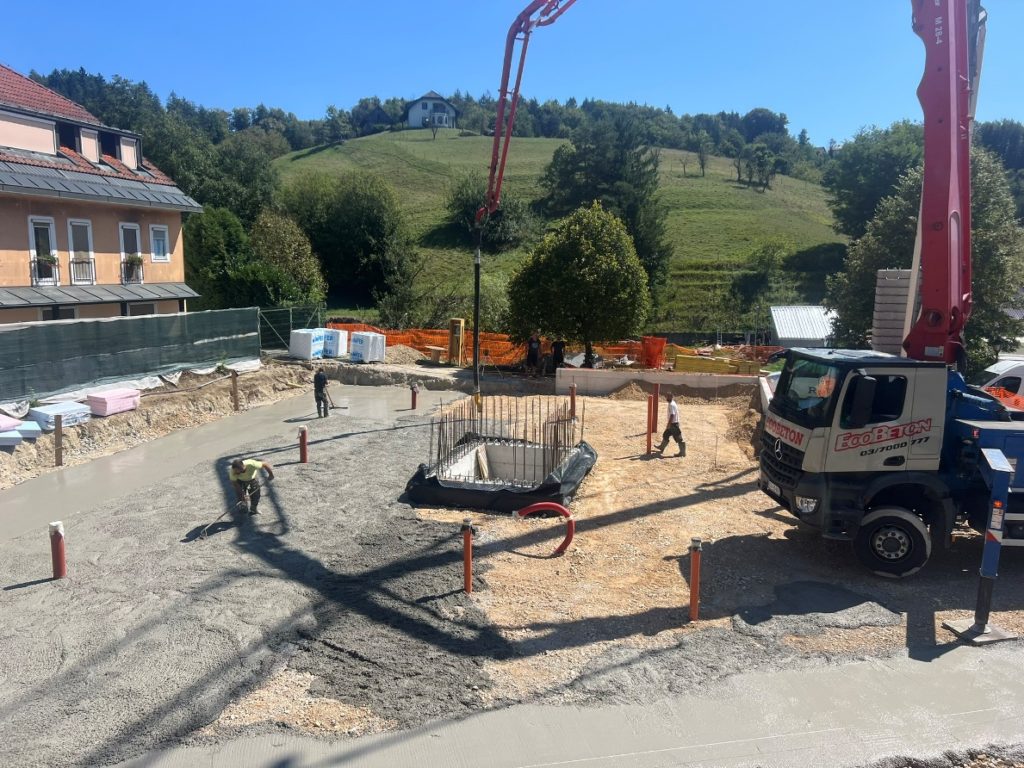

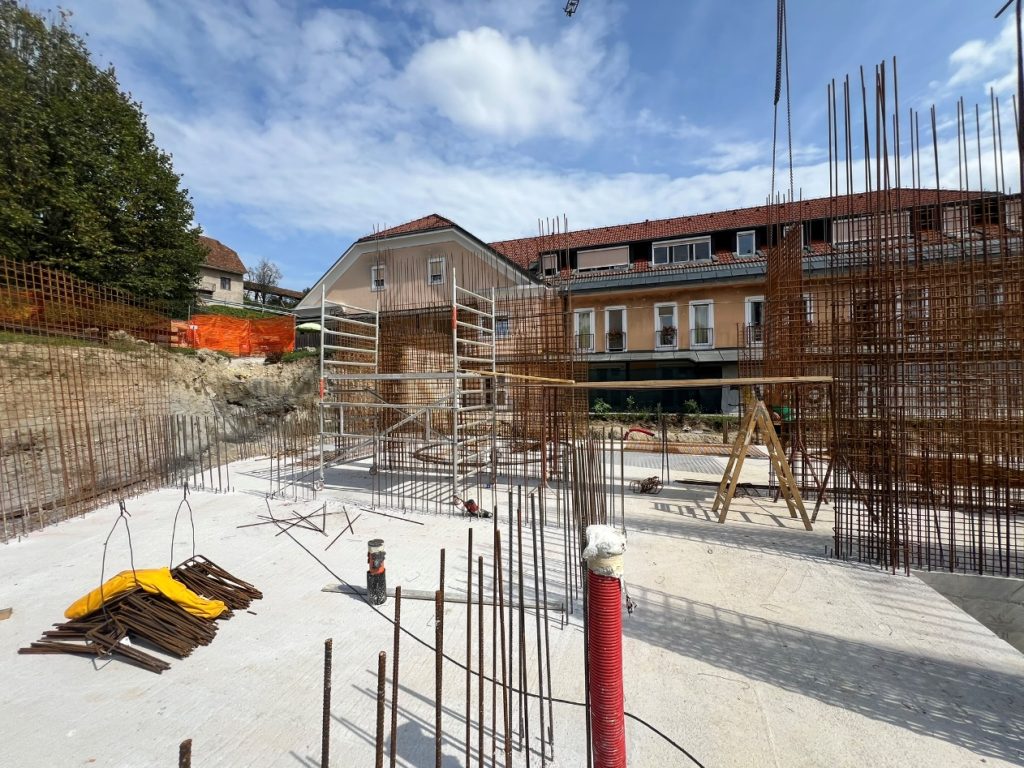

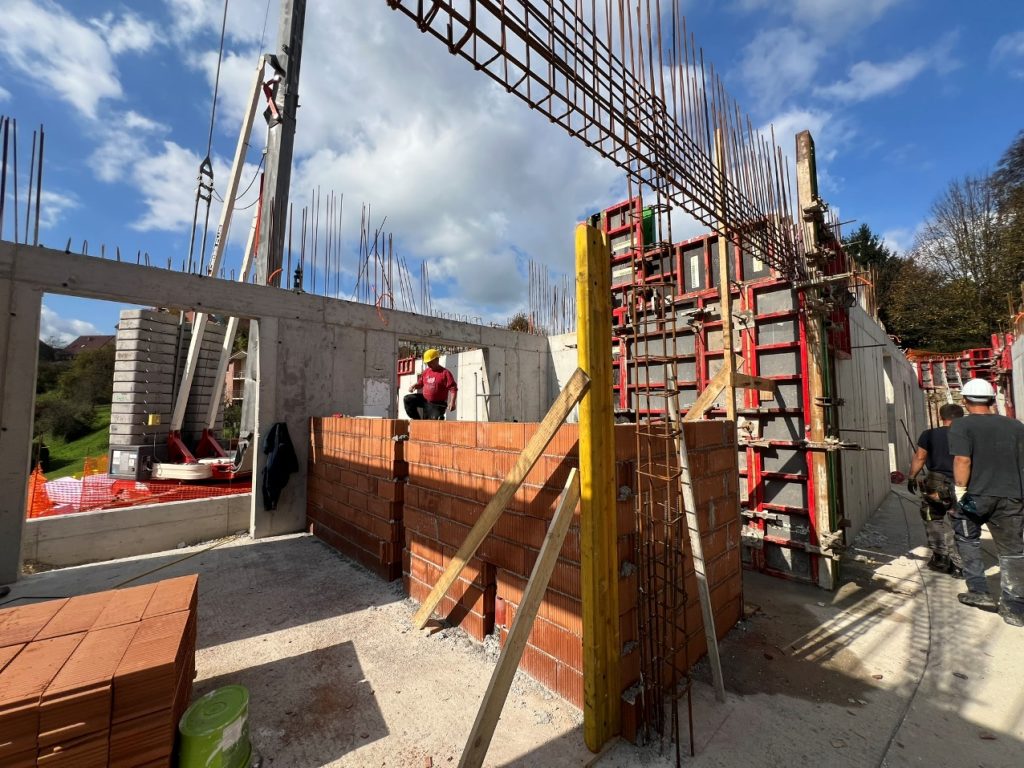

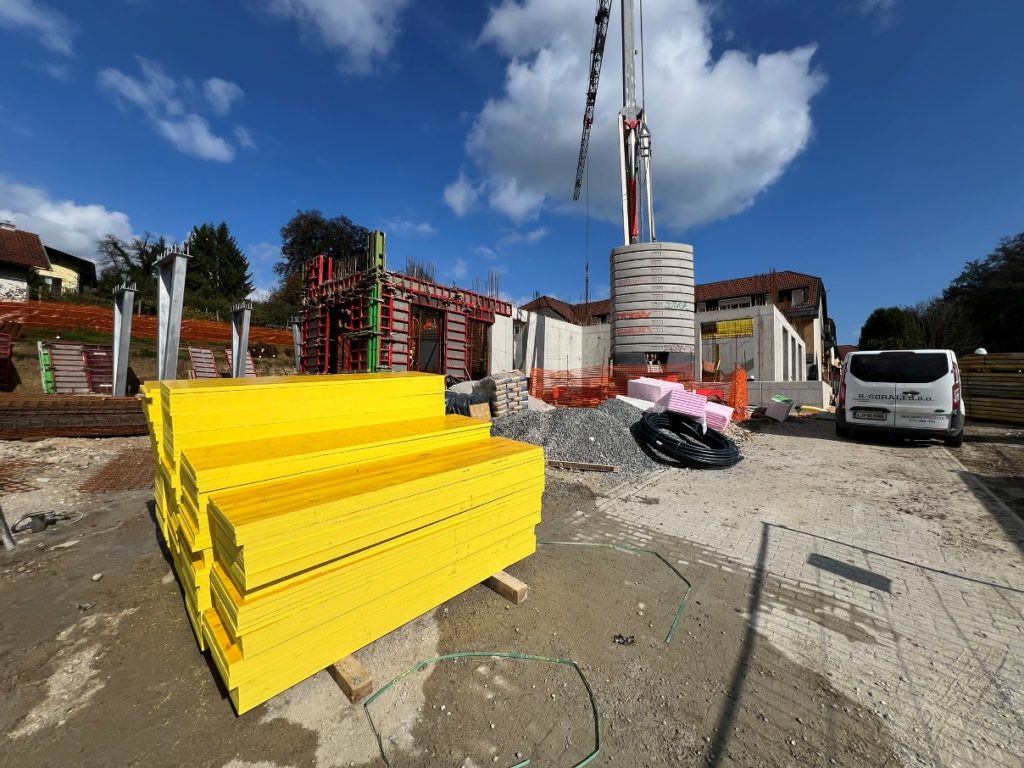

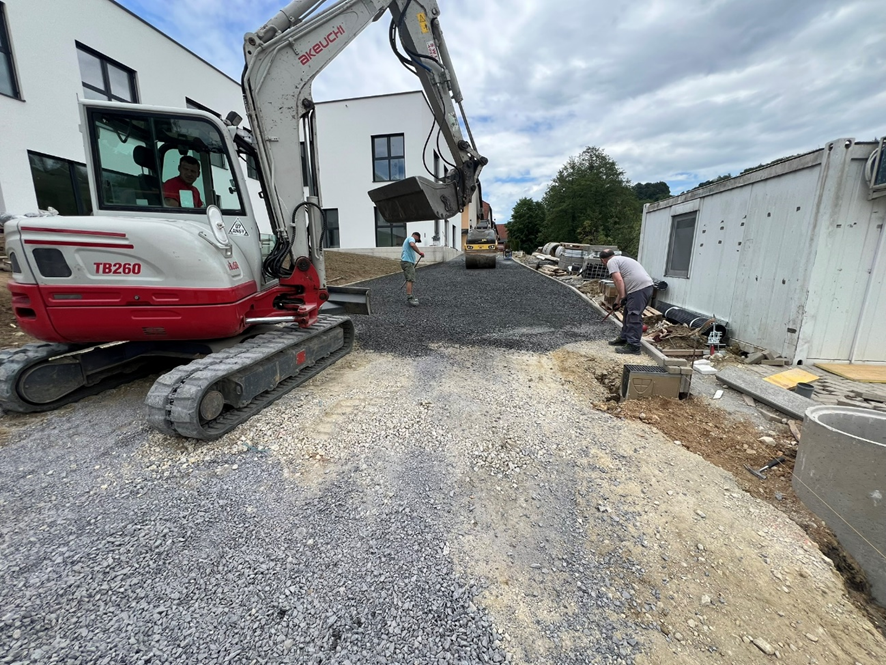

  • junij – julij 2025 – izvedena so bila zemeljska dela, izkopi, postavitev gradbene mehanizacije ter izvedba temeljev.

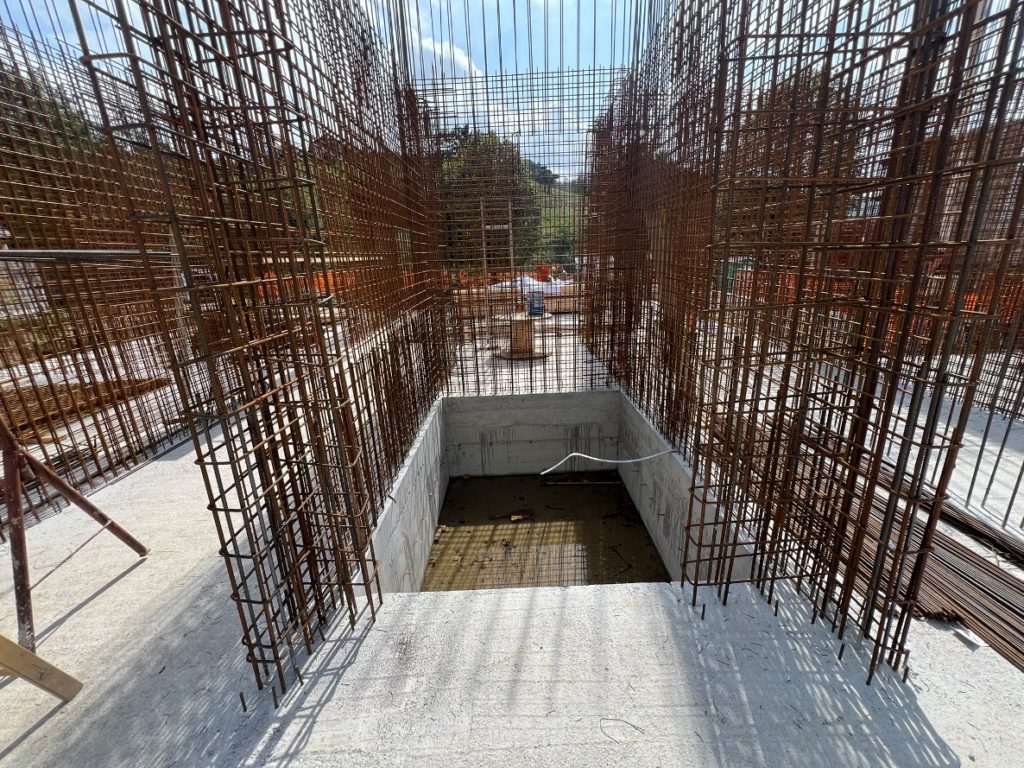

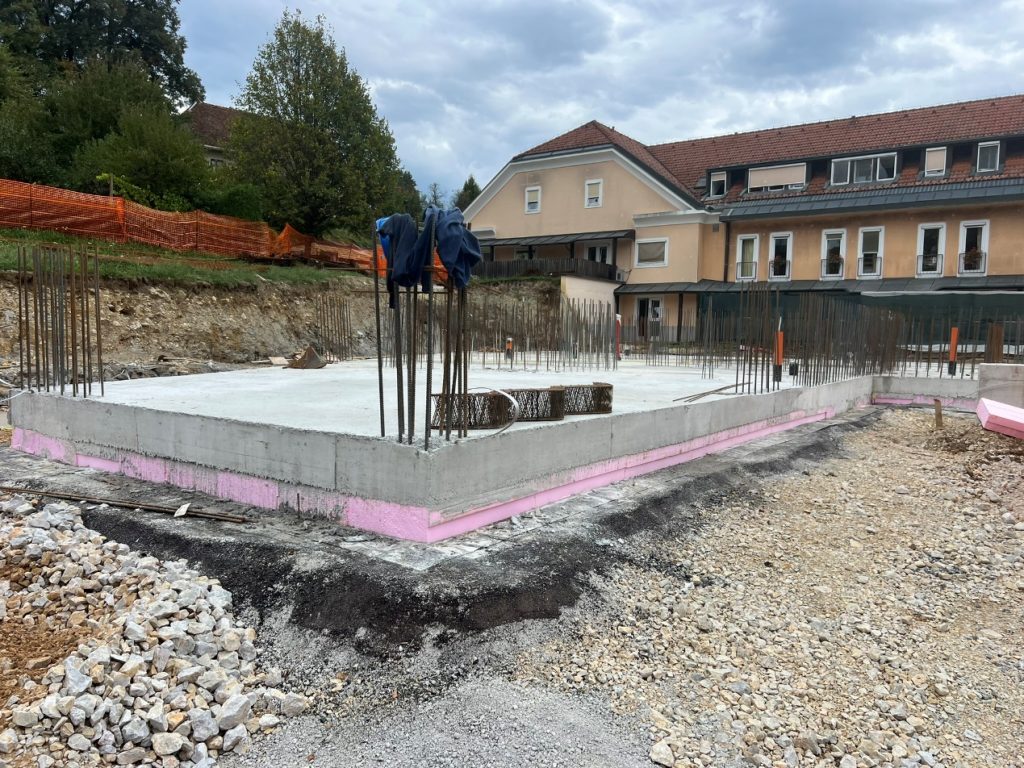

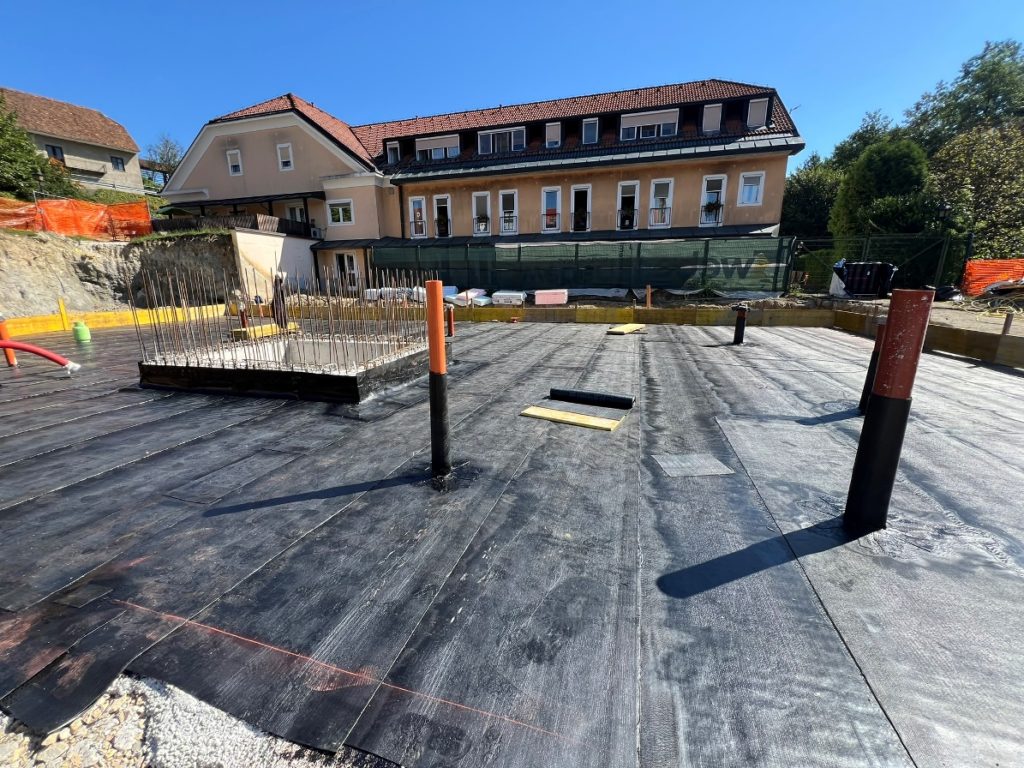

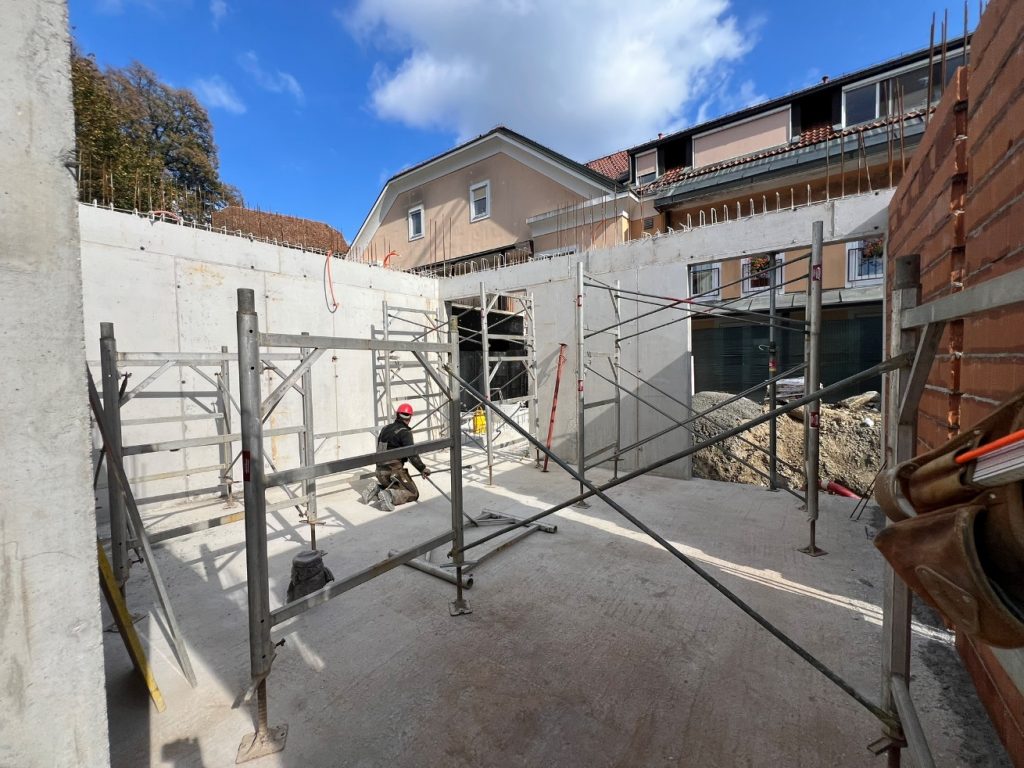

  • avgust 2025 – izvedena je bila temeljna plošča, kar je predstavljalo ključni mejnik pri vzpostavitvi nove enote.

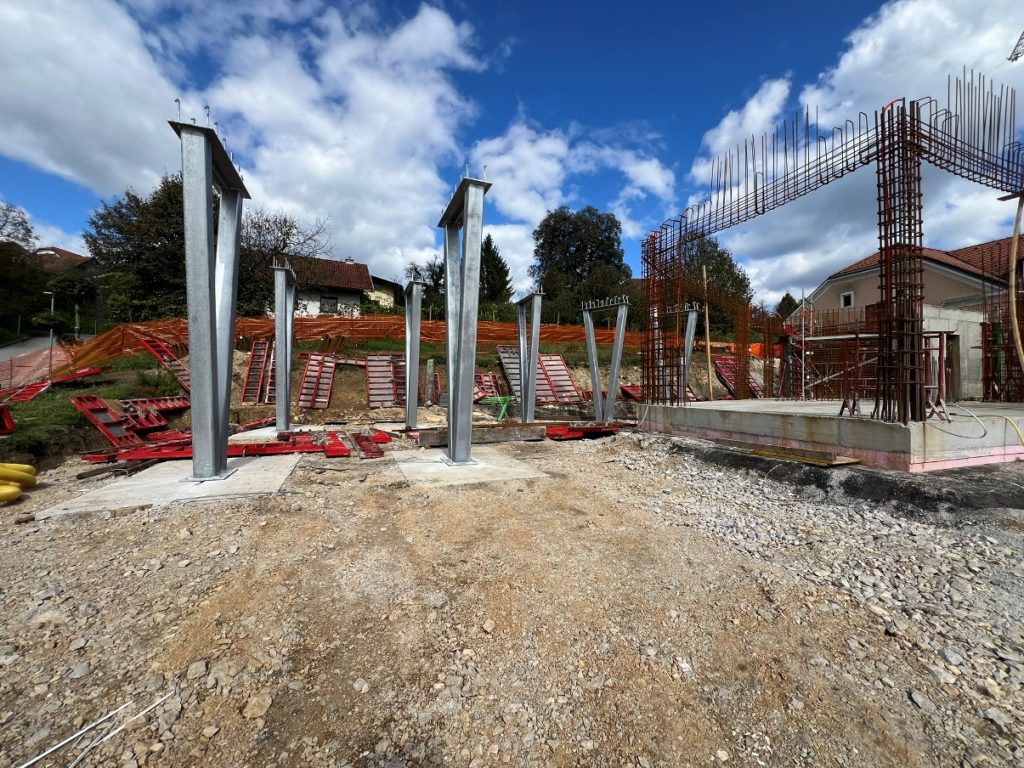

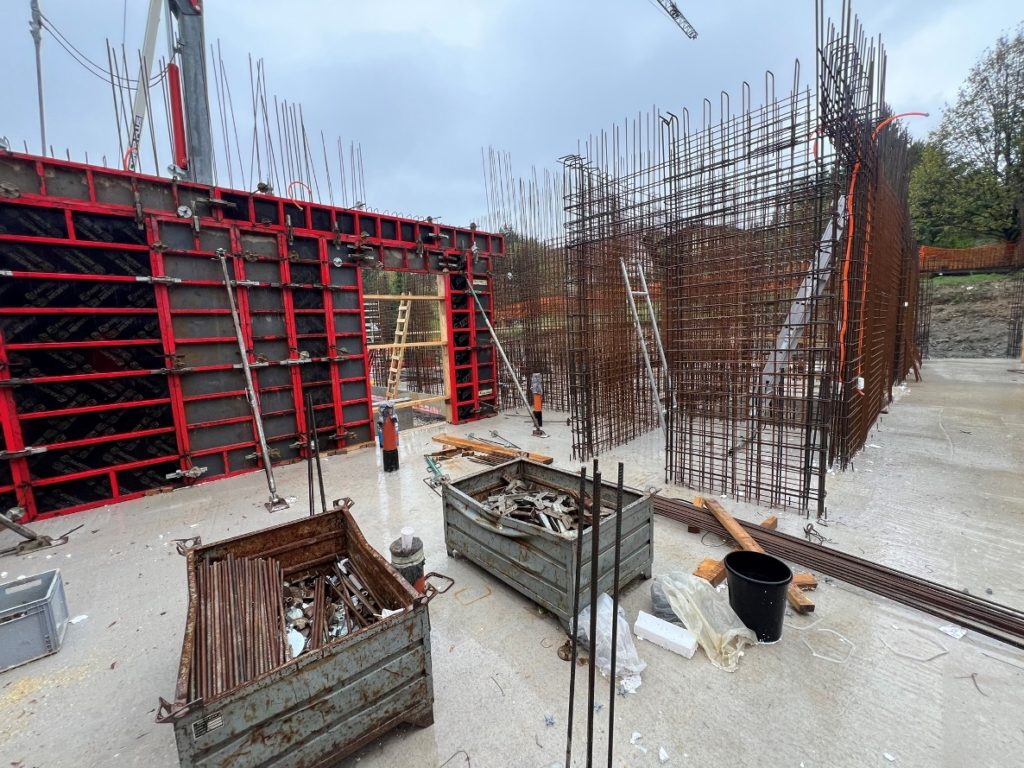

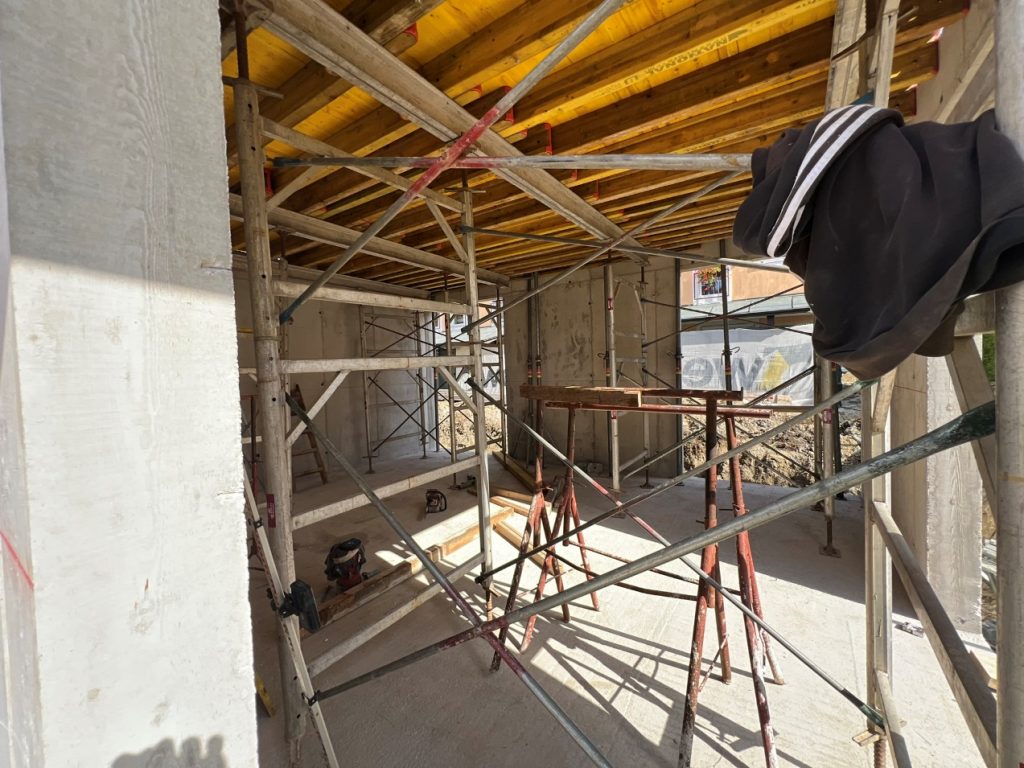

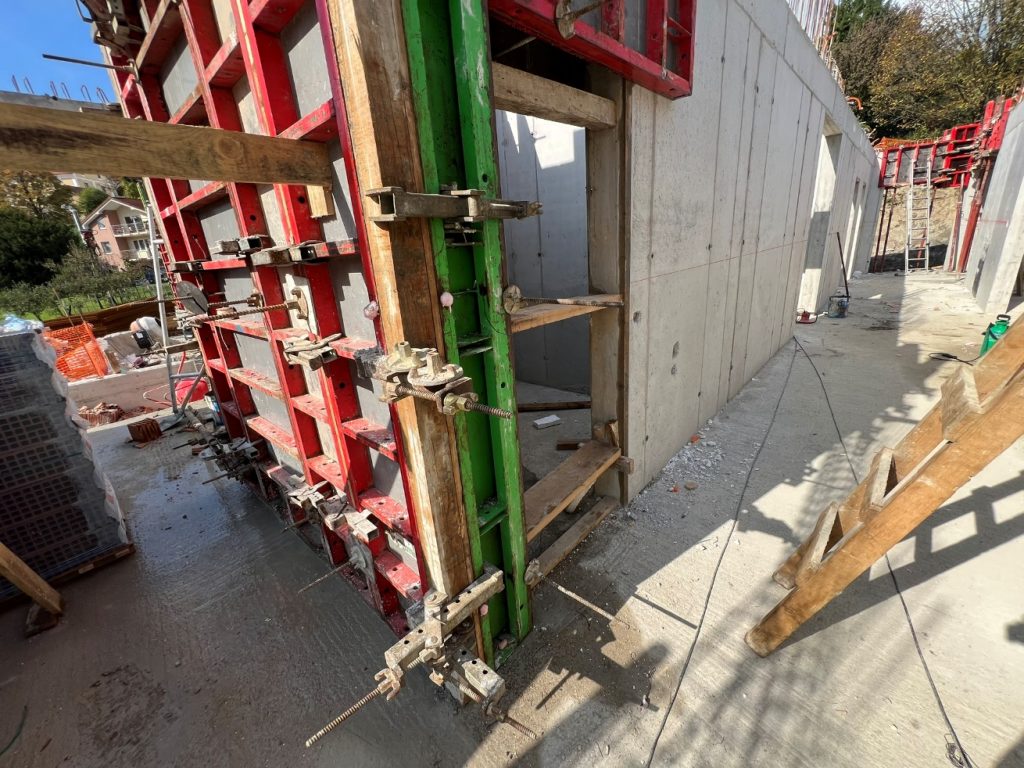

  • september – oktober 2025 – izvedeni so bili opaži in armature sten ter plošč, potekalo je usklajevanje s podizvajalci, potrjevanje stavbnega pohištva ter pridobivanje soglasja za sončno elektrarno.

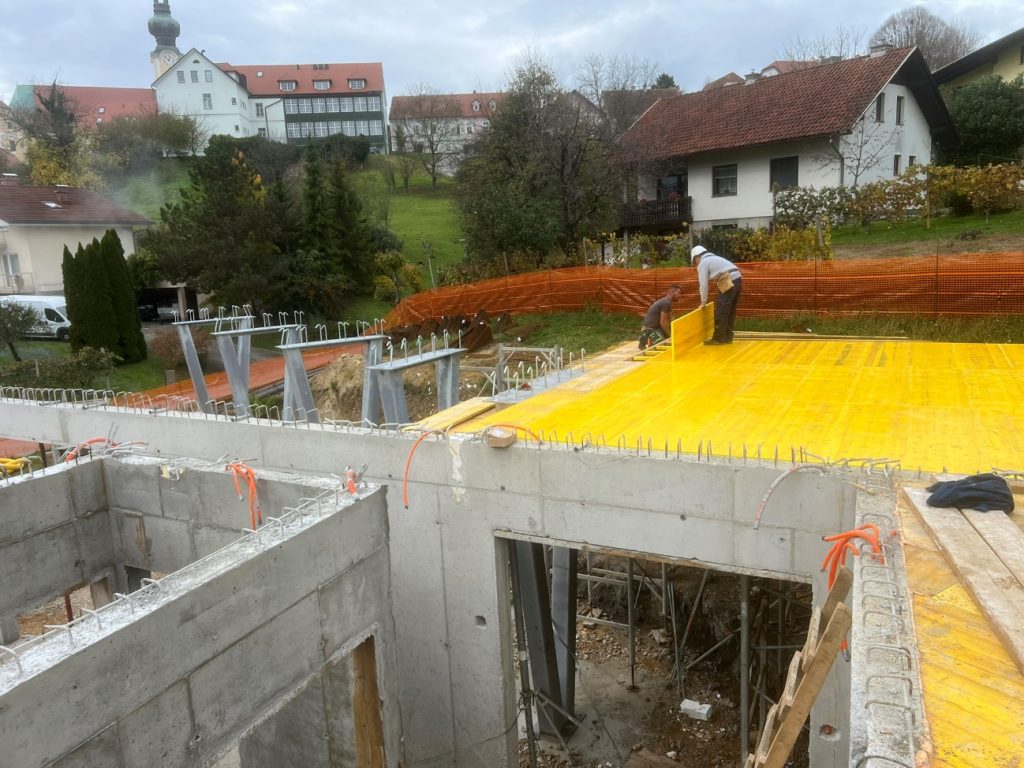

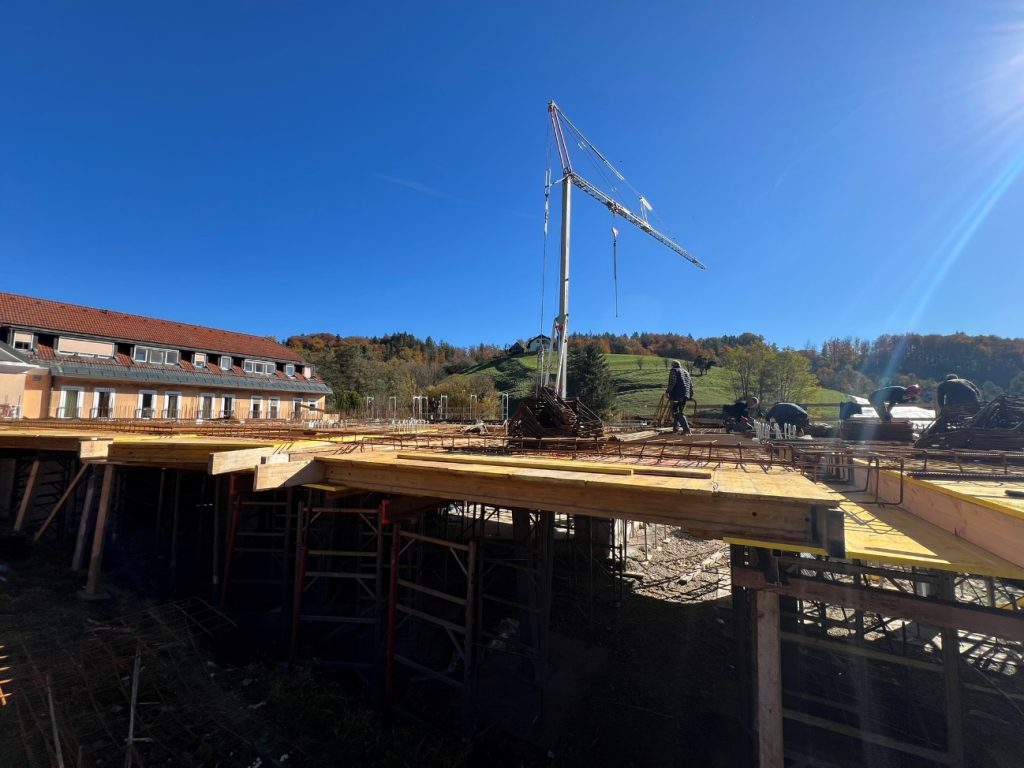

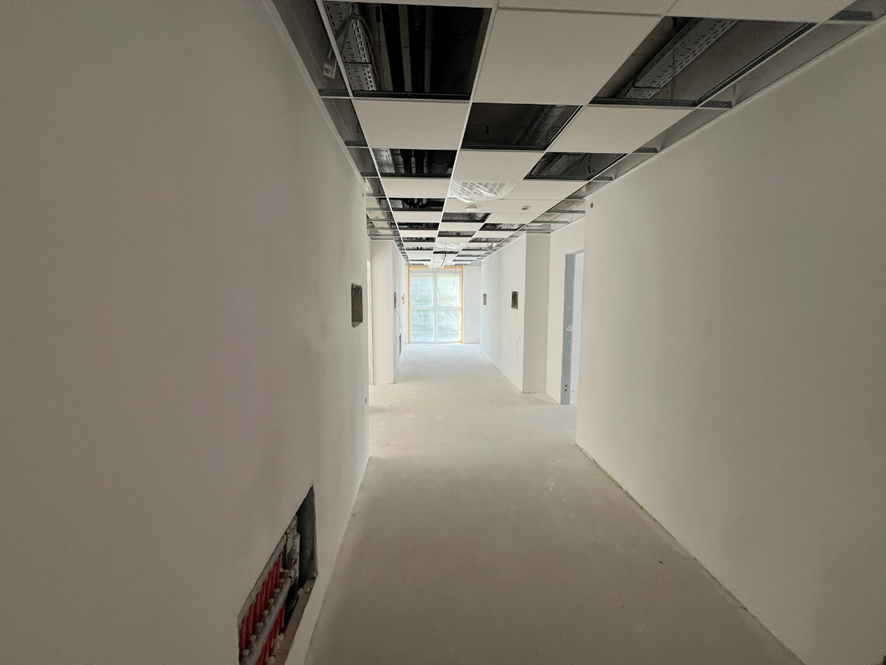

  • november – december 2025 – izvedeno je bilo betoniranje strešne plošče, pripravljen je bil rebalans terminskega in finančnega plana, izvedena je bila montaža stavbnega pohištva, grobe elektro- in strojne inštalacije ter usklajevanje tehničnih rešitev.

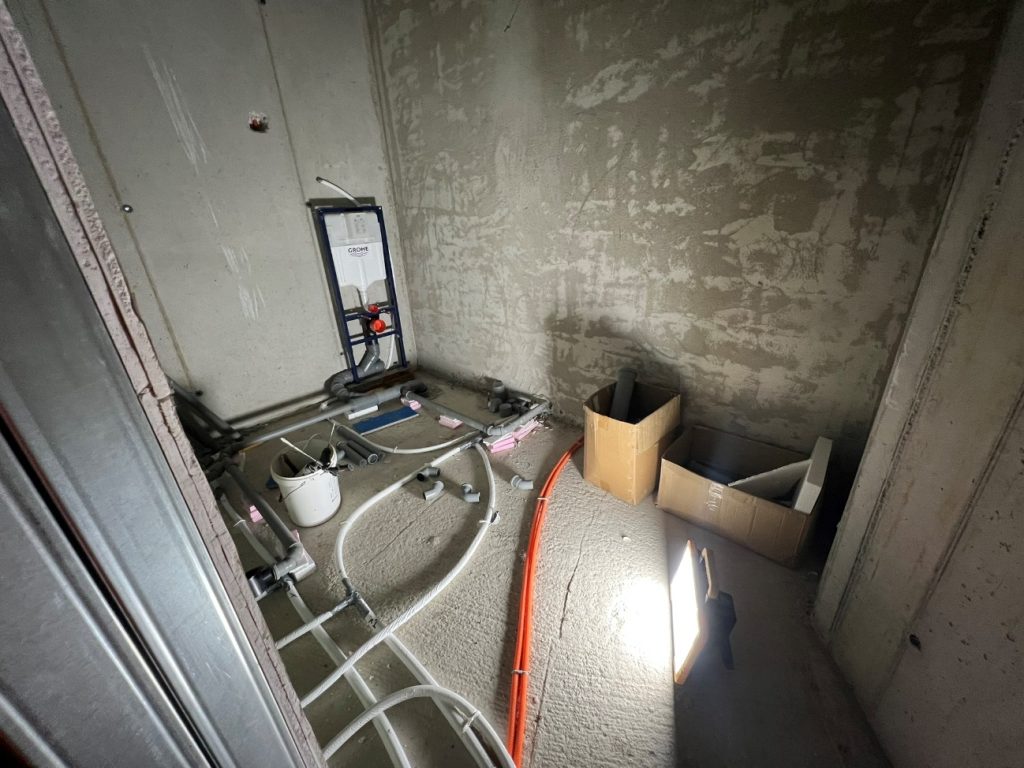

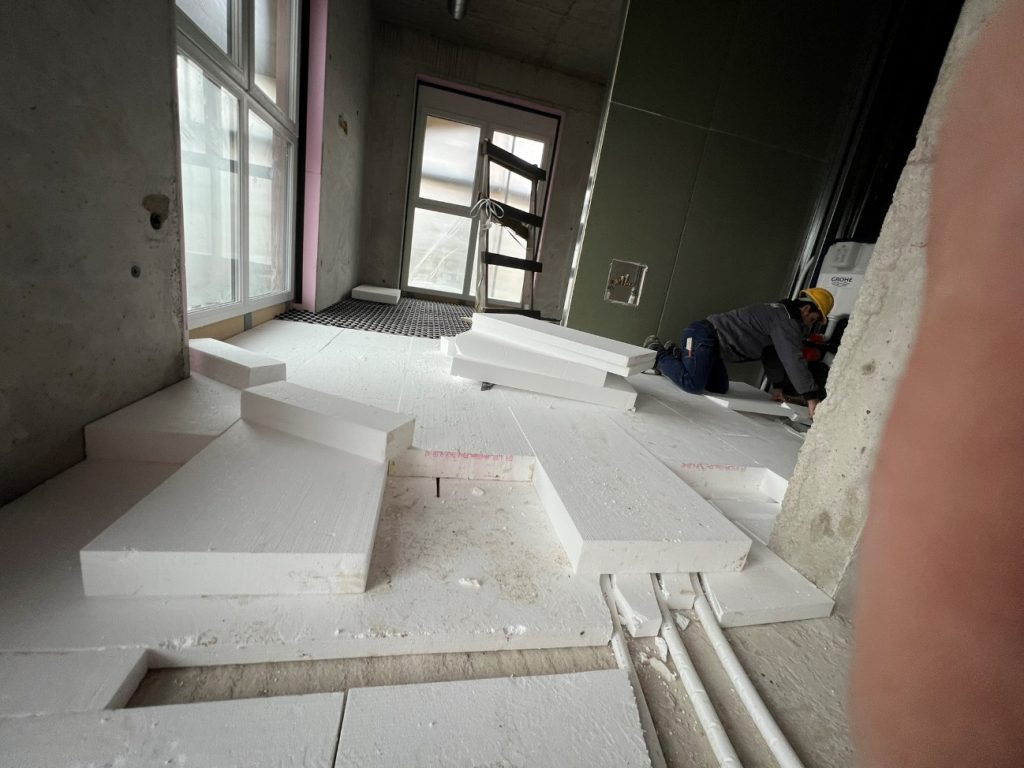

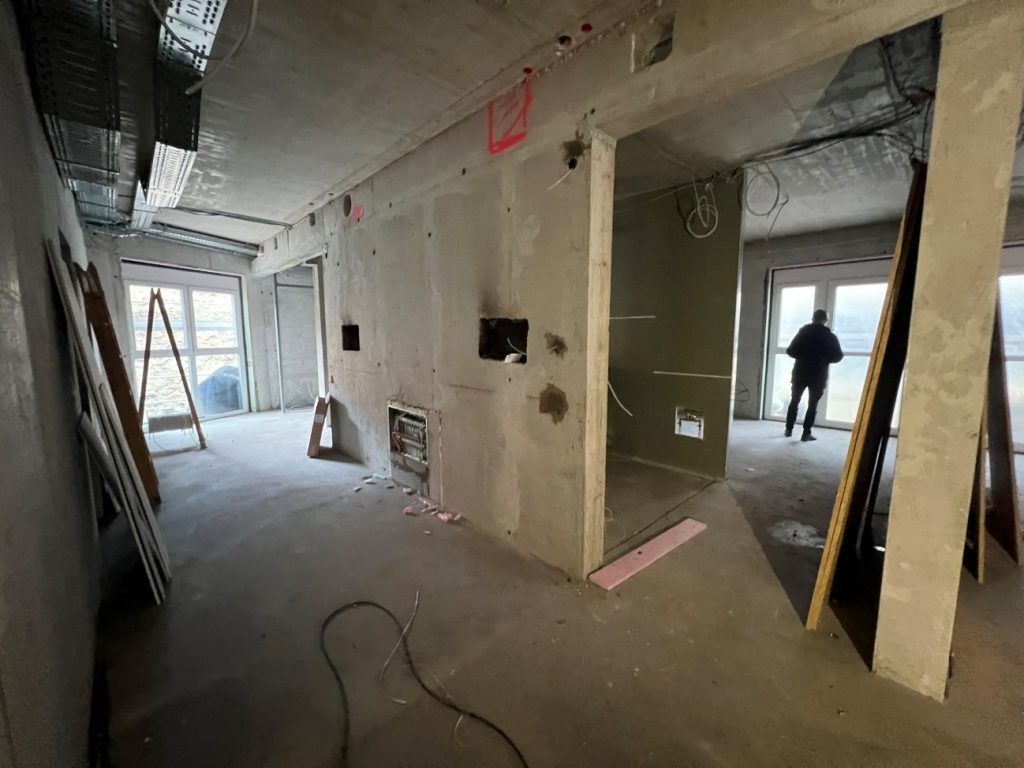

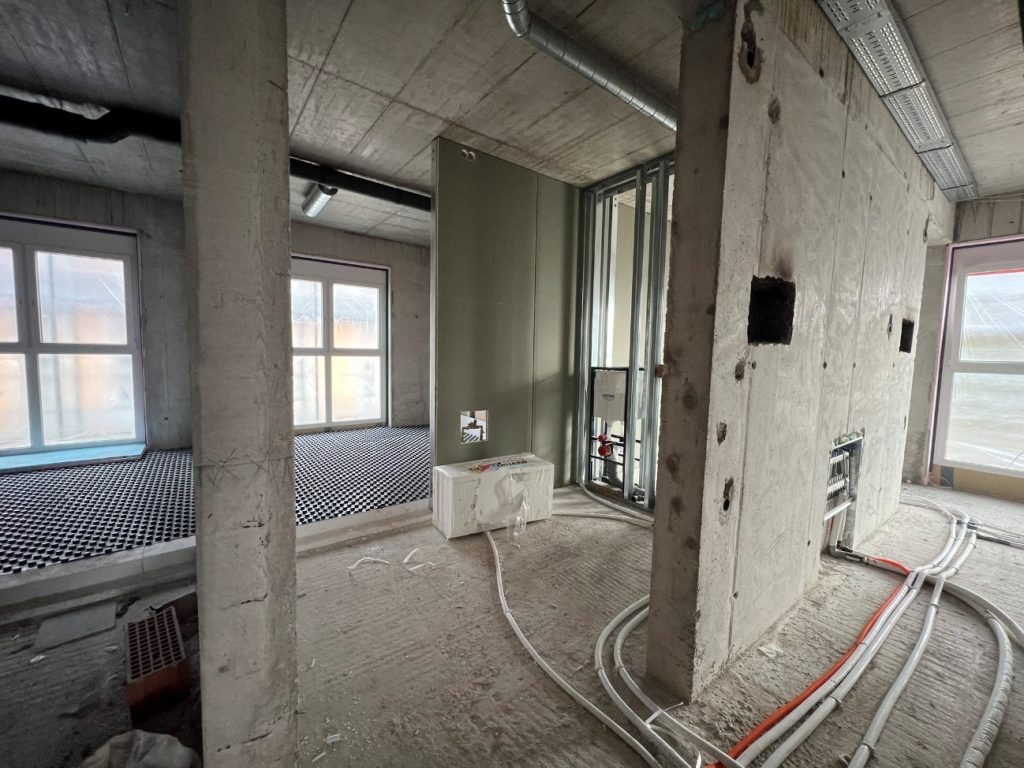

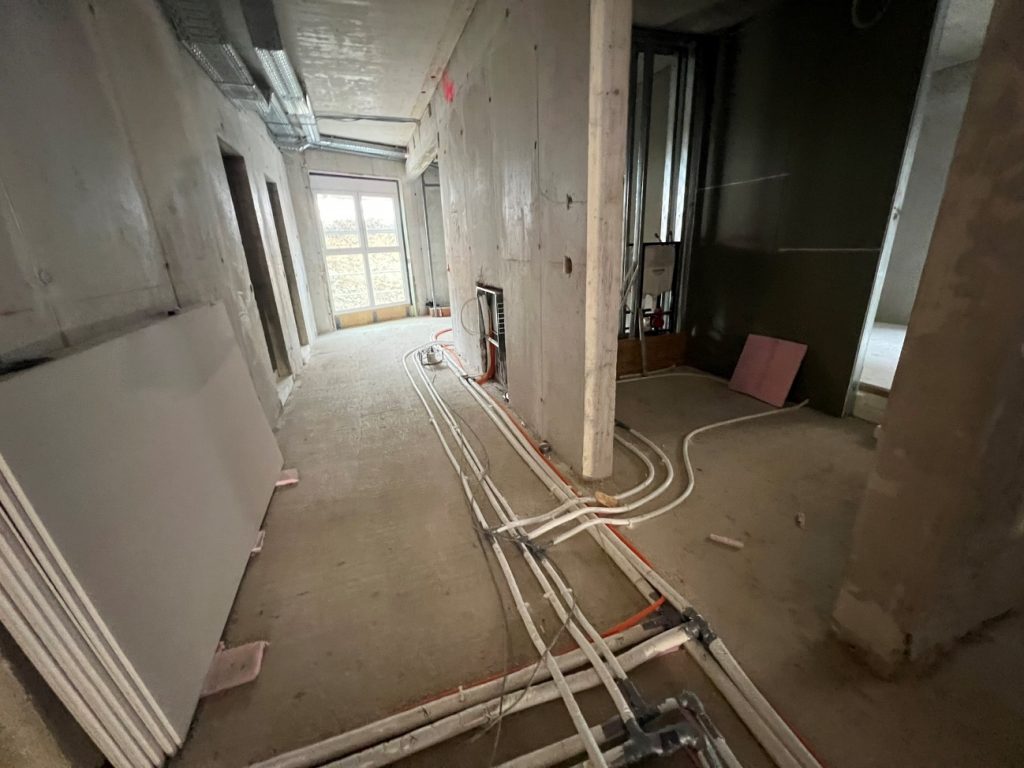

  • januar 2026 – zaključen je bil razvod strojnih inštalacij ter EPS izolacija v pritličju, izvedene so bile sistemske plošče talnega gretja s tlačno probo in estrih v pritličju, v nadstropju pa del grobih elektro in strojnih inštalacij ter ometov; izvajalec je predal vzorce materialov, investitor pa je potrdil keramiko, PVC talno oblogo, zaključne letvice in barve notranjega stavbnega pohištva.

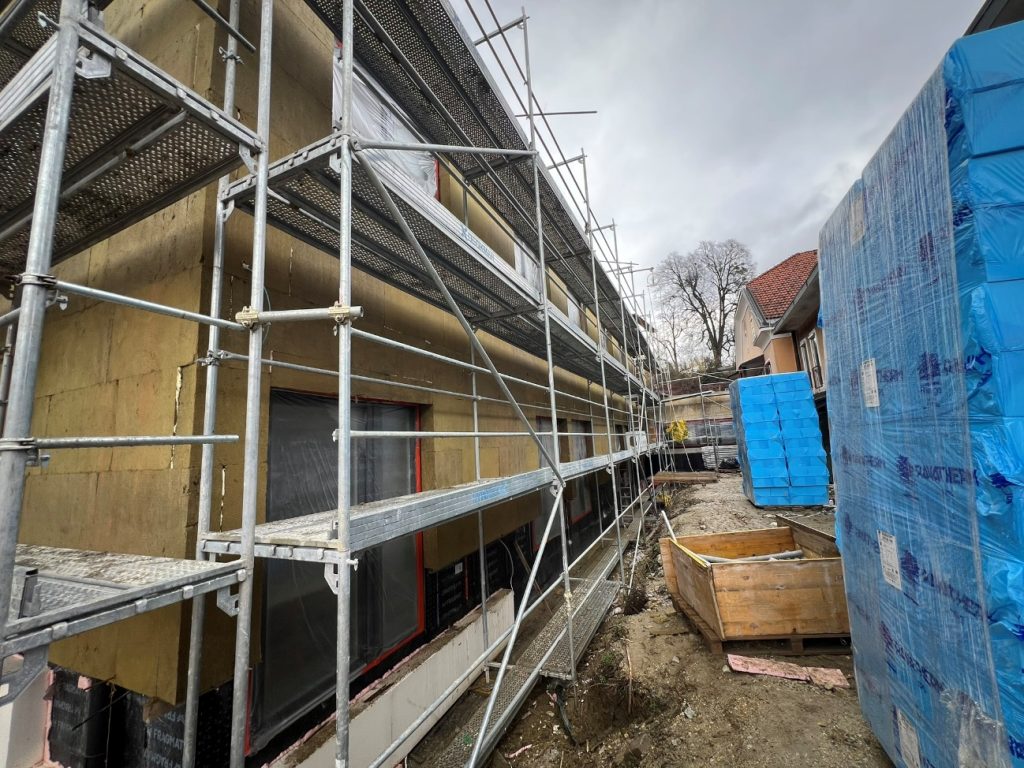

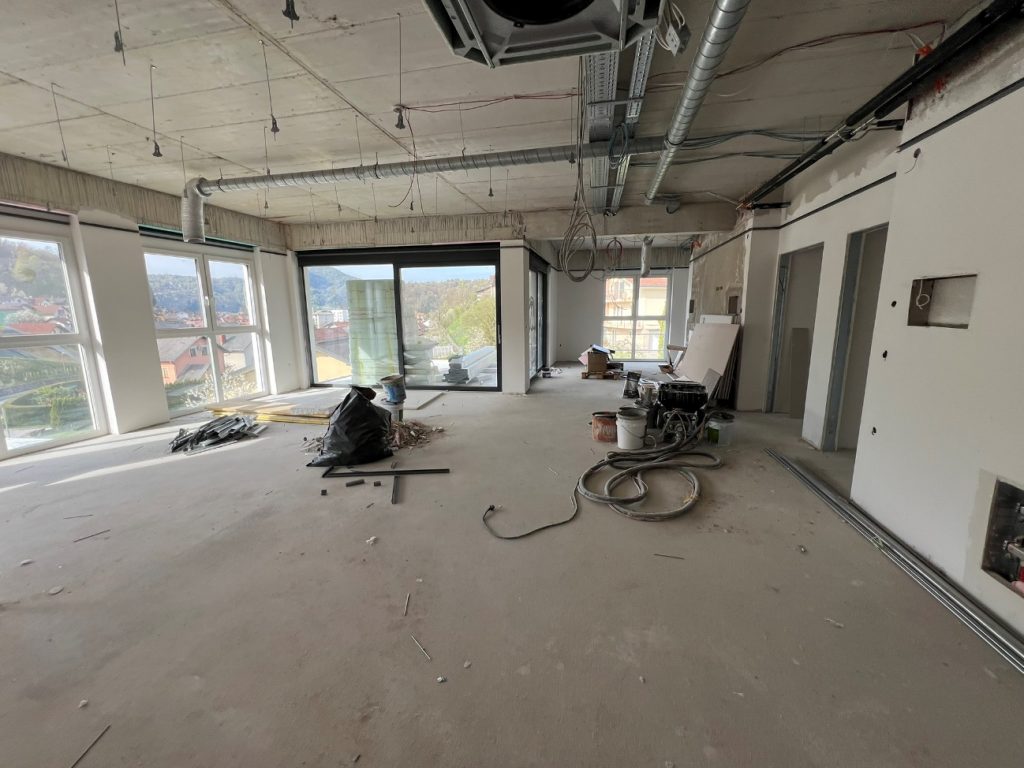

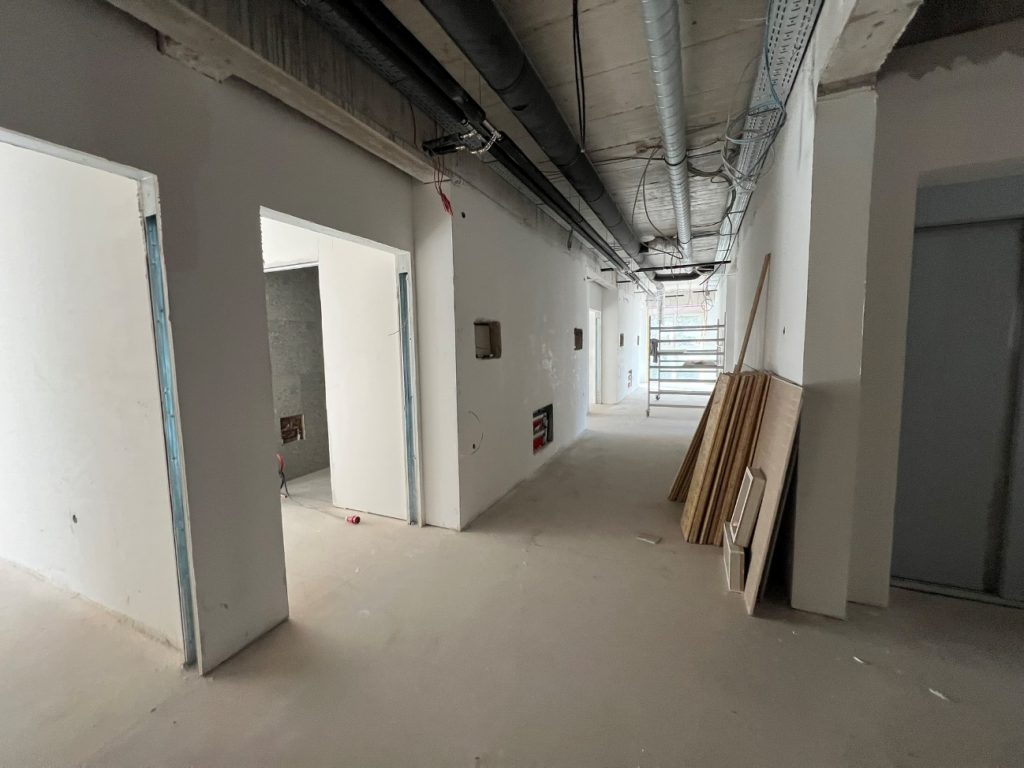

  • februar 2026 – izvedena je bila talna toplotna izolacija v nadstropju, v večjem delu so bili izvedeni ometi ter grobe strojne in elektro inštalacije, začela so se fasaderska in keramičarska dela, izvedeni so bili estrihi v nadstropju ter krovsko – kleparska dela, izvajalec je predal delavniške načrte sanitarnih sten, detajl steklene ograje in sheme stavbnega pohištva.

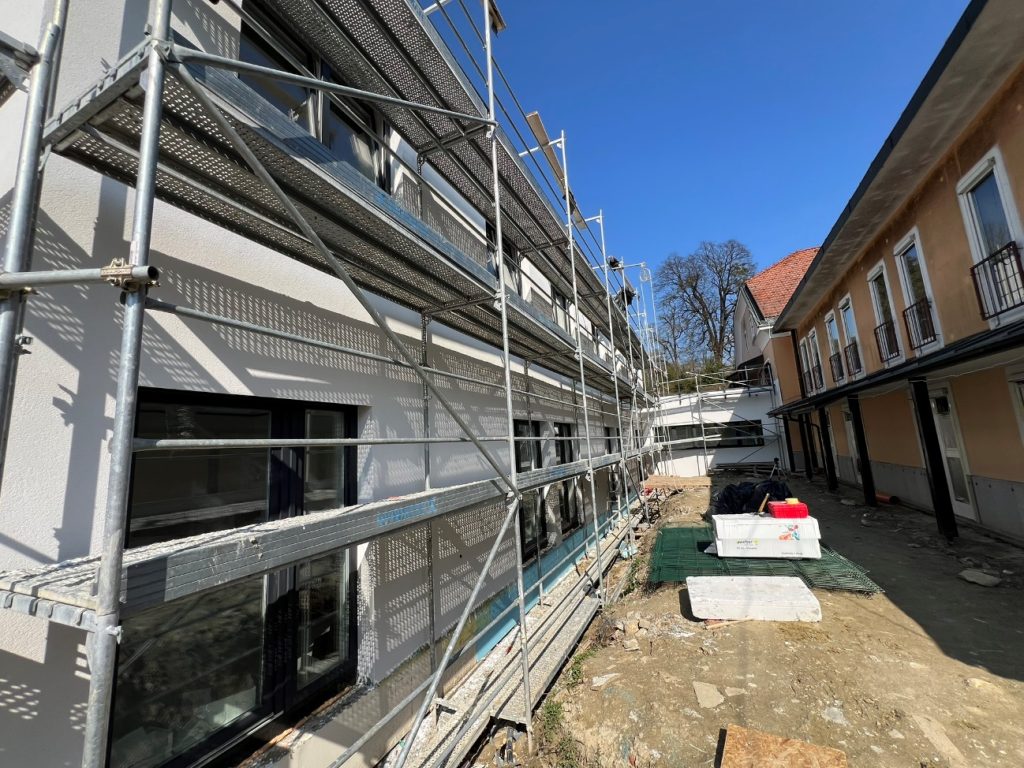

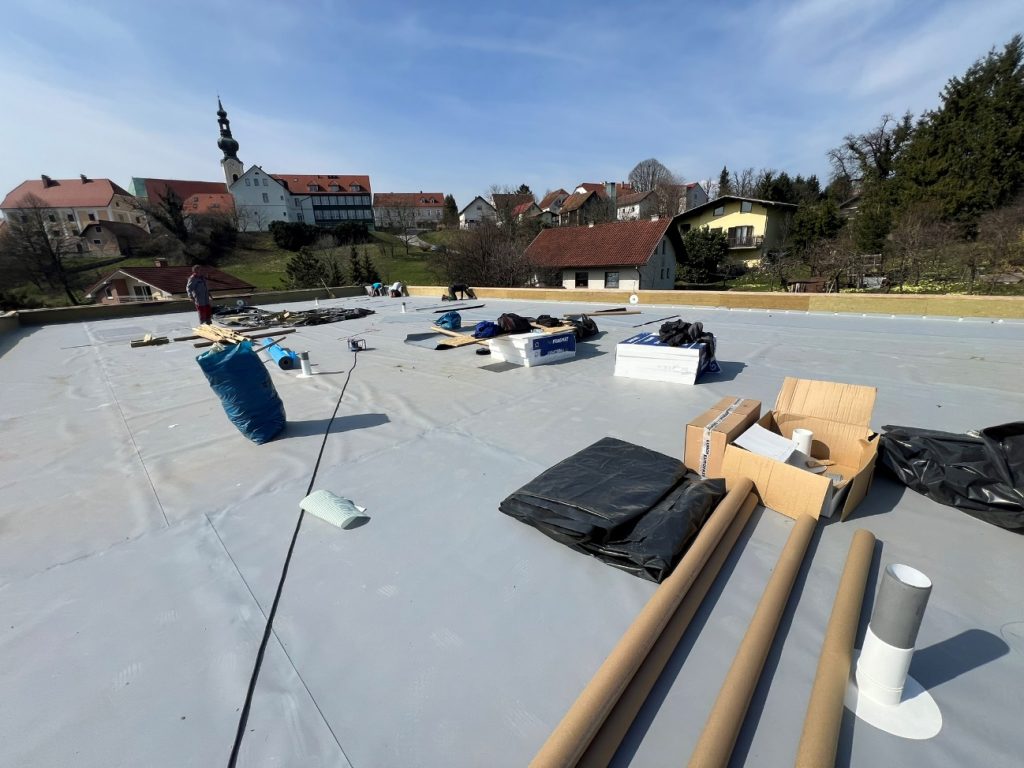

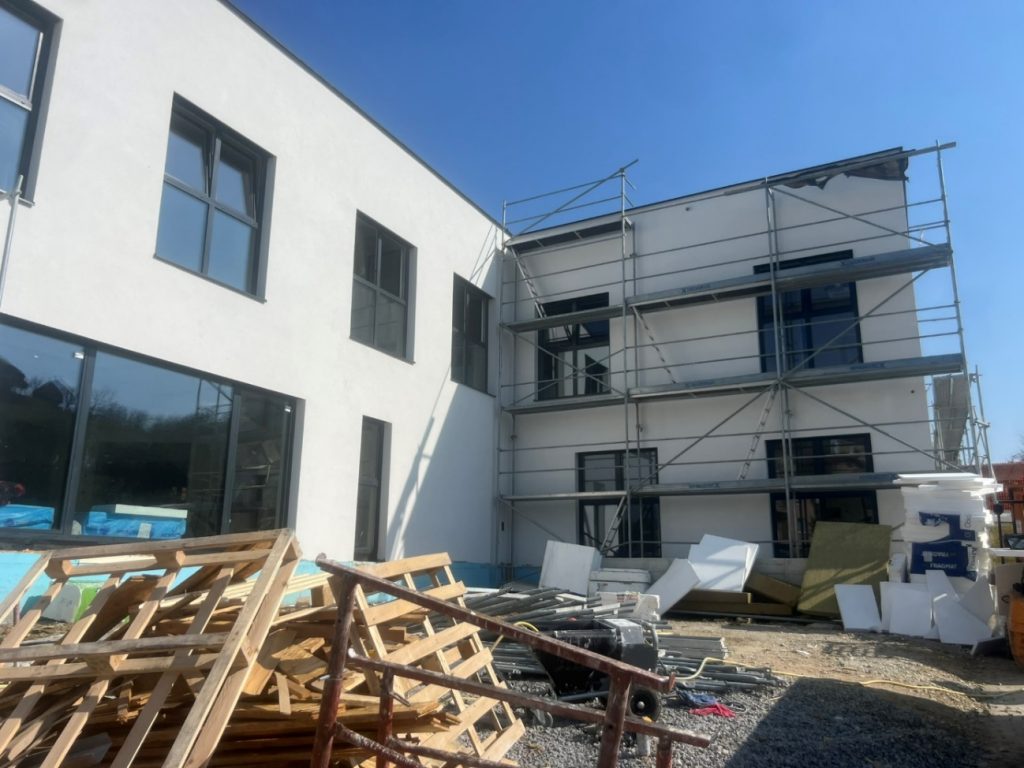

  • marec 2026 – izvedena so bila intenzivna usklajevanja tehničnih rešitev in izbira ključnih materialov za notranjo in zunanjo ureditev objekta. Projektant je pripravil načrt pohodnih poti na ravni strehi, investitor in projektant pa sta potrdila več pomembnih elementov (npr. barvo lesene obloge, panelne ograje in obdelavo fasade). Postopki za pridobitev soglasja Elektro Celje za sončno elektrarno so bili v teku. Dela na objektu so se tako premaknila v fazo zaključevanja tehničnih uskladitev, ki so bile ključne za nadaljevanje notranjih obrtniških del.

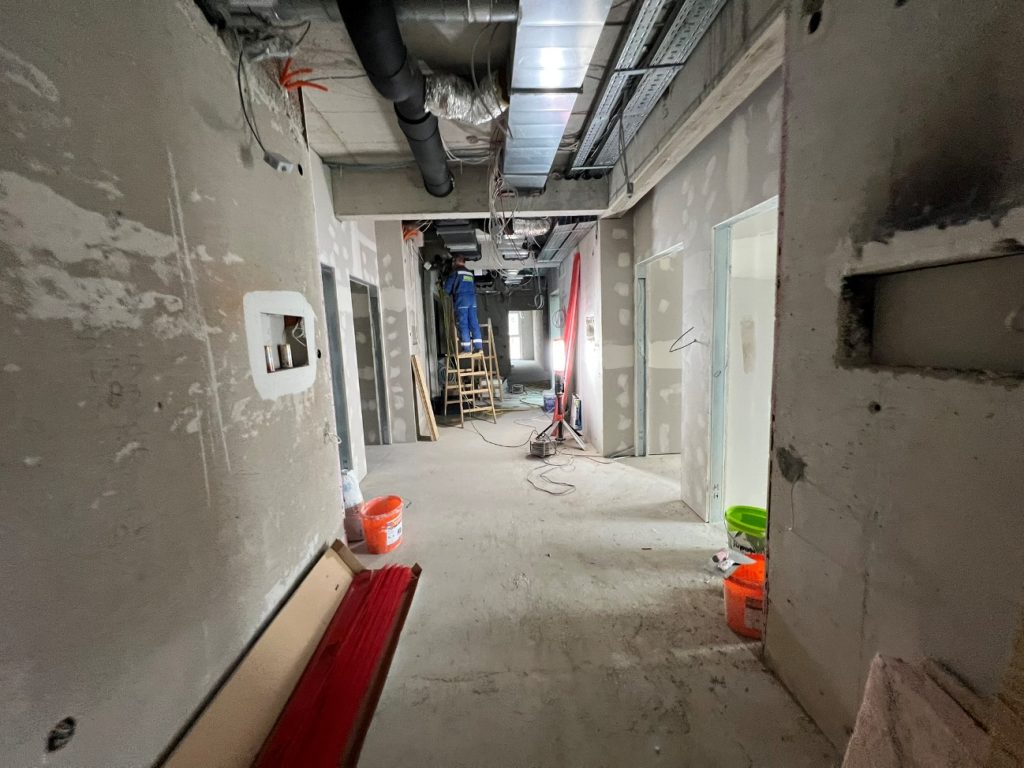

  • april 2026 – na objektu so potekala intenzivna dela, predvsem strojne in elektro inštalacije, mavčnokartonska dela, slikopleskarska dela ter zunanja ureditev. Izvajalec je do 30. 4. zaključil montažo stropov in nadaljeval z izvedbo sončne elektrarne. Začel se je tudi izkop za stopnišče in oporni zid, hkrati pa so potekale priprave na kasnejšo vgradnjo PVC talnih oblog in montažo notranjih vrat. Vzporedno so potekale aktivnosti glede pridobivanja soglasij za sončno elektrarno ter usklajevanja z Elektro Celje.

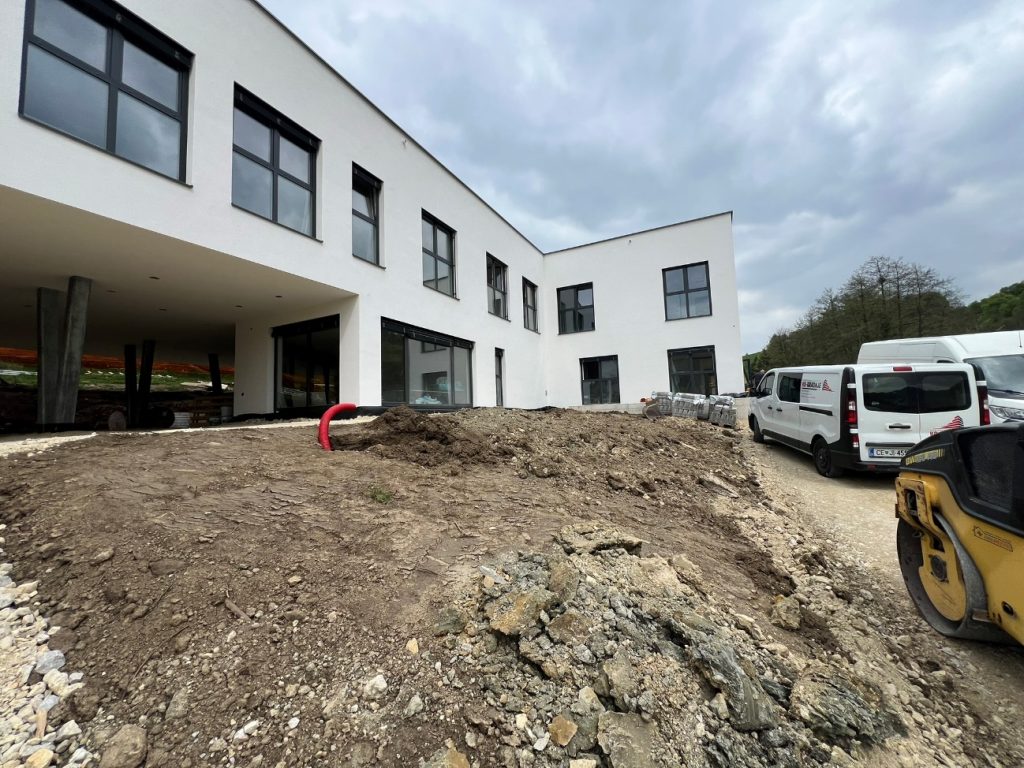

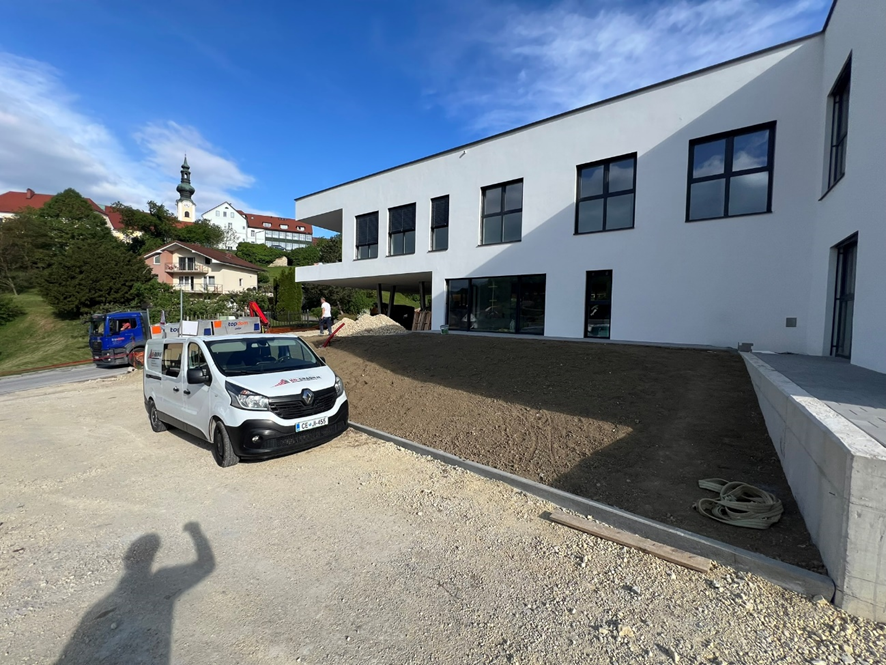

  • maj 2026 – na objektu so se zaključila slikopleskarska dela, ki so bila predvidoma končana do 30. 5. Izvedena je bila meritev vlage v estrihih, polaganje PVC talnih oblog pa je bilo predvideno do konca meseca. Zunanja ureditev se je približala zaključku: asfaltiranje je bilo opravljeno, položeni so bili tlakovci in dokončano je bilo zunanje stopnišče. Do zaključka so ostali še homogenizacija površin, postavitev označb ter montaža ograje.

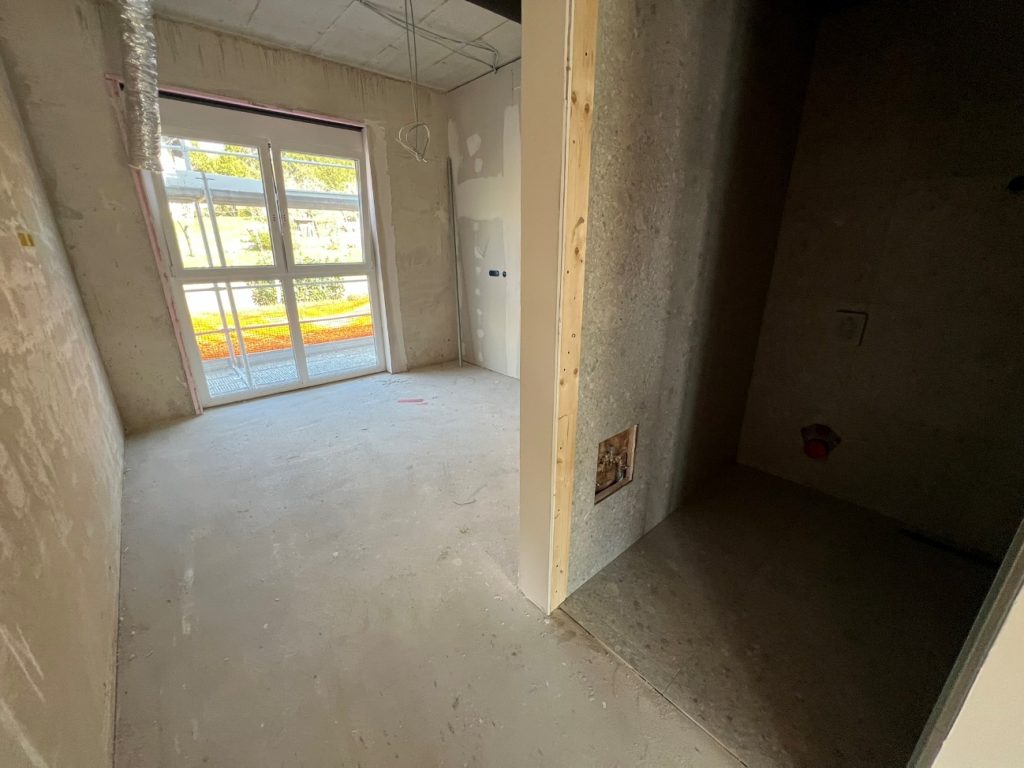

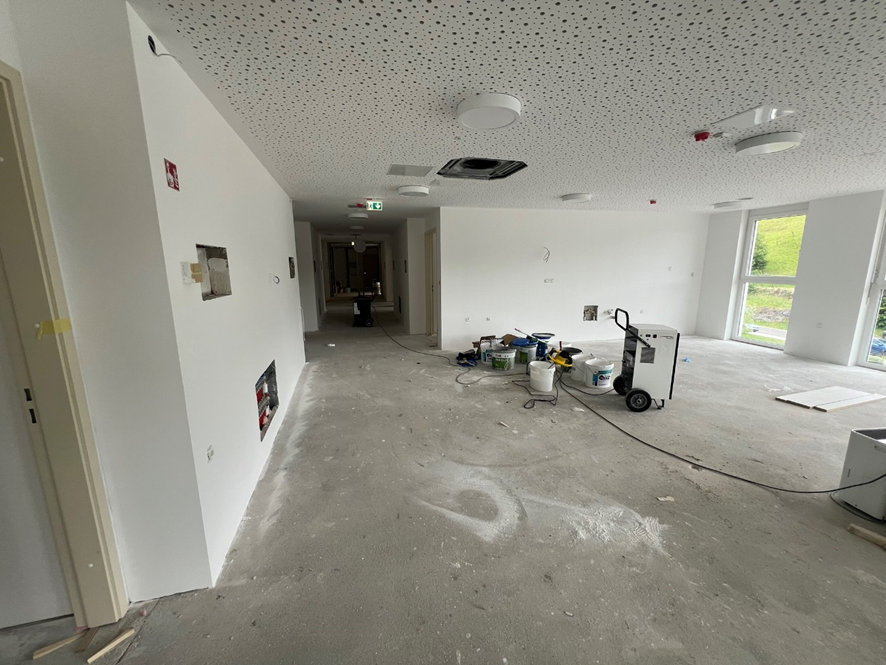

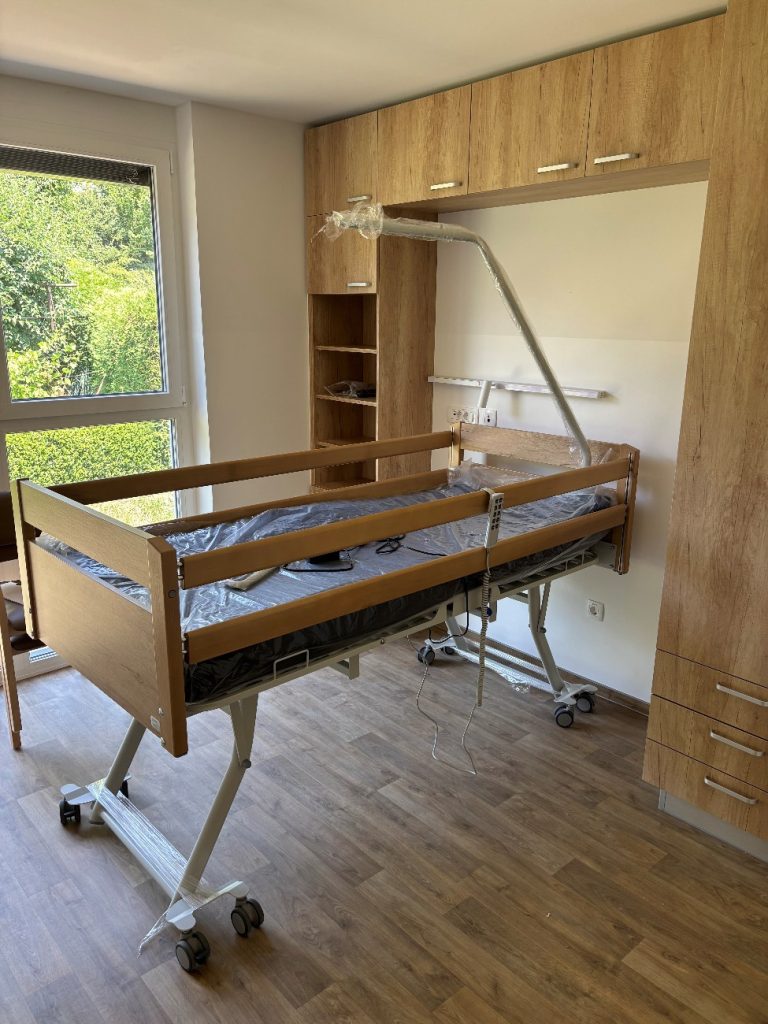

  • junij 2026 – v juniju 2026 je projekt potekal skladno s terminskim načrtom. Po dokončani vgradnji notranjega pohištva so se izvajale aktivnosti za odpravo preostalih pomanjkljivosti, ugotovljenih v postopkih preverjanja kakovosti. Po tehničnem pregledu 3. 6. 2026 in ponovnem pregledu 24. 6. 2026 je bila 30. 6. 2026 izvedena primopredaja objekta CIDO Šentjur, s čimer se je projekt uspešno zaključil in zagotovil 24 novih postelj.

Z izgradnjo CIDO Šentjur odgovarjamo na naraščajoče povpraševanje – dom prejme več kot 50 prošenj mesečno, hkrati pa želimo stanovalcem zagotoviti sodobne sobe, več zasebnosti in višjo kakovost bivanja.

CIDO Šentjur predstavlja pomemben korak k temu, da ostanemo hiša po meri človeka, odprta do skupnosti in usmerjena v dostojno življenje starejših.
